Зима не простит

Фото Владимира ЗАИКИНА.

Грозные предупреждения, десятки миллиардов тенге и ультиматумы регионам - на заседании правительства во вторник его глава Олжас БЕКТЕНОВ дал понять: провал подготовки к зиме никому с рук не сойтёт. Власти ужесточают контроль за расходами на модернизацию теплоисточников и требуют от акиматов забыть про “нехватку средств” и “долгие конкурсы”. “Времени на раскачку нет”, - подчеркнул премьер, пообещав персональную ответственность и регулярный контроль с выездами на места.

Тепло - под микроскопом кабмина

Премьер отметил: отопительный сезон 2024-2025 годов прошел без серьёзных сбоев, технологические нарушения сократились на 10 процентов. Однако расслабляться не время - подготовка к следующей зиме уже началась, и правительство усиливает контроль за каждым тенге, вложенным в ремонт ТЭЦ и теплосетей.

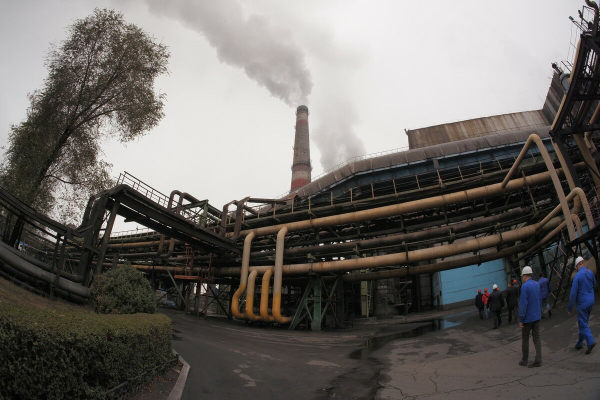

- Принятые меры позволили увеличить финансирование модернизации наших тепловых станций на 44 процента, а тепловых сетей - почти на 30 процентов, - сообщил Бектенов. - По поручению главы государства завершена модернизация 19 теплоисточников. Необходимо продолжить ремонтные работы по всем оставшимся тепловым станциям и сетям с высоким процентом износа. Наша задача - обеспечить население качественными услугами по тепло- и электроснабжению, а имеющееся оборудование не доводить до критических сроков эксплуатации.

По его словам, сейчас начинается активная фаза ремонтной кампании, поэтому все лето необходимо работать в усиленном режиме. В мае правительство выделило из своего резерва 25 млрд тенге на модернизацию ТЭЦ в Астане, Кокшетау, Риддере и Кызылорде. Эти деньги, подчеркнул премьер, будут под постоянным надзором.

- Времени на раскачку нет. Все работы должны быть выполнены в срок и в полном объёме. Спрос будет жесткий! - прозвучало как приговор.

Акиматы под огнем: где буксует ремонт

Бектенов лично указал на проблемные регионы. Так, в Семее до сих пор не начаты работы на котельных, в Мангистау­ской области ремонт турбины на ТЭЦ-2 доверили подрядчику без нужного опыта, в Костанайской области с 10 апреля не начат ремонт турбины на Рудненской ТЭЦ, в Аркалыке и Сатпаеве - весьма низкие темпы работ.

- Подобные упущения свидетельствуют о недостаточном контроле. Акиматы не должны пускать работу на самотёк, ссылаясь на министерства, нехватку средств или конкурсы! - подчеркнул премьер. - В этой связи поручаю акиматам регионов в двухнедельный срок завершить все конкурсные процедуры и приступить к практической реализации ремонтных работ. Никакой излишней бюрократии быть не должно! Все пусконаладочные работы по новым объектам должны быть завершены не позднее августа.

Сроки на пределе

Подготовка к отопительному сезону - основная задача акиматов на ближайшие три месяца. Бектенов представил регионам и министерствам жесткий график. В частности, до 10 июня необходимо актуализировать планы подготовки к зиме. До 15 июня - утвердить режимы работы станций KEGOC (компания по управлению электросетями) и Минэнерго. До 1 сентября - накопить топливо на всех теплоисточниках. До 15 сентября - полная готовность в северных, восточных и центральных регионах. До 15 октября - завершение подготовки в остальных. Контроль за графиком - за аппаратом правительства и первым вице-премьером Романом СКЛЯРОМ.

Глава правительства поручил акимам “лично контролировать подготовку, с еженедельными выездами на объекты”.

На этом же заседании министр промышленности и строительства Ерсайын НАГАСПАЕВ поделился такими данными:

- В прошедшем отопительном сезоне зафиксировано 53 нарушения в системах теплоснабжения и 264 нарушения на сетях водоснабжения и водоотведения. Технологические нарушения наблюдались в основном в области Абай, а также Акмолинской, Восточно-Казахстанской, Карагандинской областях и в Астане. Средний износ инженерных сетей по стране - 49 процентов. Из 137 тысяч км сетей требуют замены 67 тысяч. Цель - снизить износ до 40 процентов к 2030 году. В этом году на строительство и реконструкцию сетей из бюджета выделено 176 млрд тенге.

Наиболее изношены сети в Павлодарской, Карагандинской, Абайской, Восточно-Казахстанской, Северо-Казах­станской и Улытауской областях.

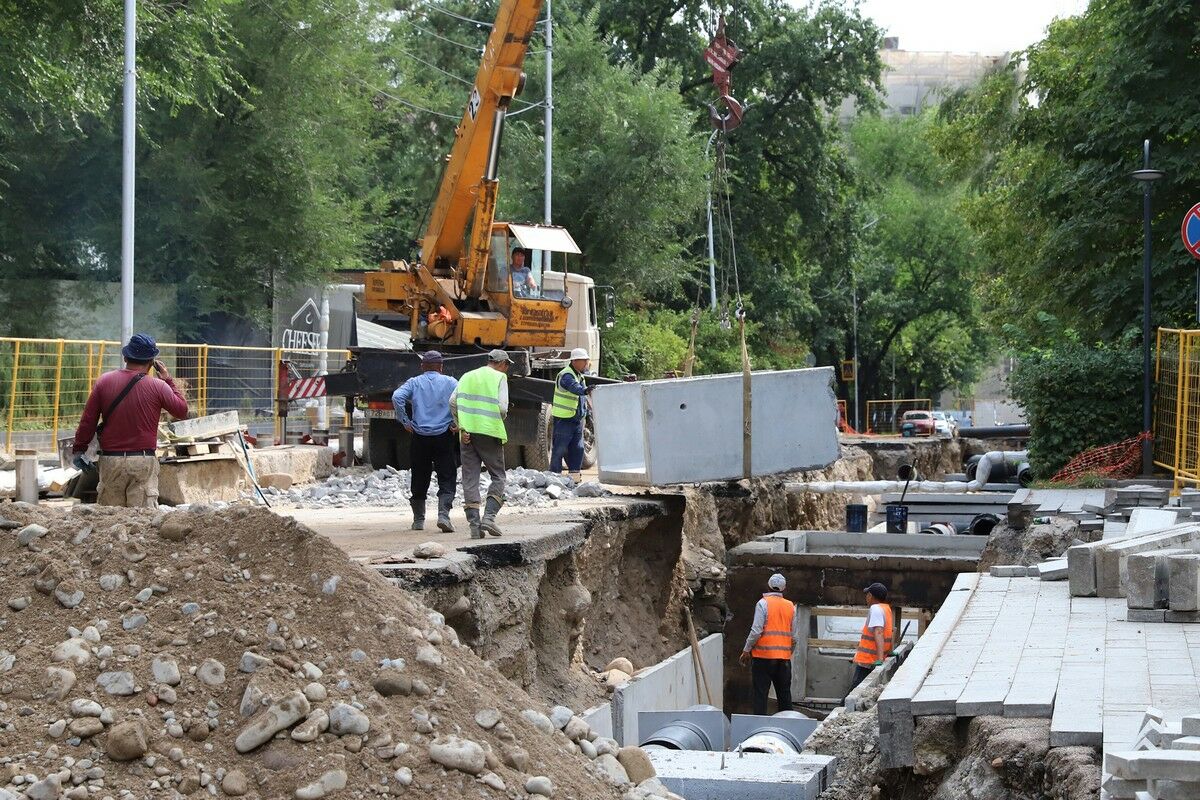

Вице-министр энергетики Сунгат ЕСИМХАНОВ добавил: в 2025 году на ремонт 323 км теплосетей предусмотрено 89,7 млрд тенге, в том числе 75,7 млрд тенге бюджетных средств и 14 млрд тенге в рамках тарифной сметы предприятий. Но этого мало.

- Существует дополнительная потребность в 103,3 млрд тенге для реализации 56 проектов по реконструкции и модернизации тепловых сетей. Просим поручить Минфину рассмотреть вопрос выделения финансовых средств в приоритетном порядке, - обратился он к премьеру.

По его словам, для подготовки к новому отопительному сезону на электростанциях в этом году запланирован ремонт 10 энергоблоков, 63 котлов и 39 турбин. На разных стадиях ремонт уже ведётся на четырёх энергоблоках, 19 котлах и 10 турбинах. Полностью он завершен на одном энергоблоке, двух котлах и одной турбине.

Кстати, Есимханов напомнил, что в прошедшем отопительном сезоне девять ТЭЦ были переведены из красной зоны риска в желтую, а три - из желтой в зелёную. По данным Минэнерго, этого удалось достичь за счёт усиления контроля. Кроме того, помогло введение института производственного энергоконтроля и назначение руководителей энергетических предприятий теперь только после прохож­дения квалификационной проверки знаний. Мотивируют, по словам Есимханова, и последние изменения в законодательство, предусматривающие более строгую ответственность за нарушения сроков ремонта, запаса топлива и повреждения сетей.

Эти меры, по словам вице-министра, позволили значительно снизить число случаев несоблюдения температурного графика тепловых сетей и уменьшить количество технологических нарушений на электростанциях.

Предстоящая зима снова покажет, кто работал, а кто просто говорил.

Тогжан ГАНИ, фото Веры ОСТАНКОВОЙ, Астана
