Заместитель председателя правления АО «НК «QazaqGaz» по новым проектам Батыржан Тергеусизов провёл очередную выездную инспекцию строительства газоперерабатывающего завода (ГПЗ) на месторождении Кашаган. Объект будет перерабатывать до 1 млрд кубометров газа в год.
Во время визита Тергеусизов провёл совещание с участием специалистов GPCI и представителей подрядных организаций. Подрядчики представили актуальную информацию о ходе строительно-монтажных работ (СМР) и подтвердили готовность достигнуть ключевых этапов проекта до конца года.
Контроль, безопасность и темпы
В ходе инспекции было поручено усилить контроль за выполнением СМР, акцентировать внимание на оптимизации производственных процессов, а также на соблюдении требований промышленной и пожарной безопасности, включая работу в ночные смены.
На объекте задействованы:
около 2000 специалистов,
- в ночные смены — 163 работника,
- используется более 370 единиц строительной техники.
- Особое внимание уделяется обеспечению безопасных условий труда.
Прогресс строительства
Завершены:
- гидроиспытания резервуара-накопителя (8000 м³),
- резервуаров градирни (2000 м³),
- резервуара для сырой воды (5000 м³),
- подземных трубопроводов НВК-1 (12 км).
Ведутся работы:
- по бетонированию фундаментов,
- монтажу металлоконструкций и технологического оборудования,

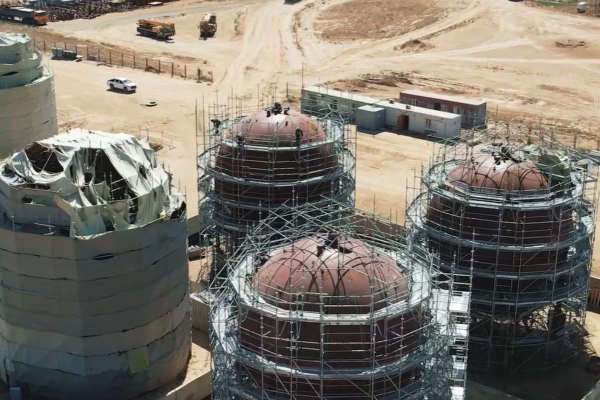

- сборке резервуаров РВС-5000 и РВС-1000,
- строительству наружных инженерных сетей (НВК-2),
- благоустройству вахтового посёлка (общежития, АБК, электромонтаж).
Данные по ключевым видам работ:
- Бетонные работы: 52 231 м³ (69,4%)
- Монтаж металлоконструкций: 3 890 т (19,2%)
- Монтаж механического оборудования: 4 104 т (42,4%)
- Монтаж резервуаров: 841 т (31,1%)
- Прокладка трубопроводов: 18 374 м (37,9%)
АО «НК «QazaqGaz» продолжает комплексный мониторинг хода реализации проекта, подчёркивая приверженность высоким стандартам качества, безопасности и соблюдения сроков на всех этапах строительства.
